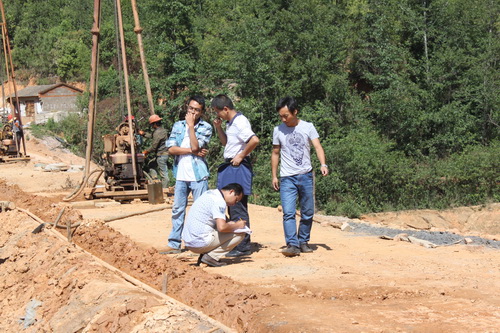

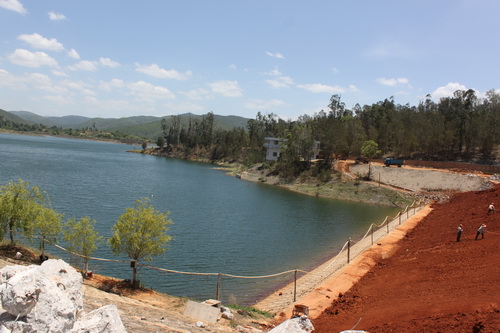

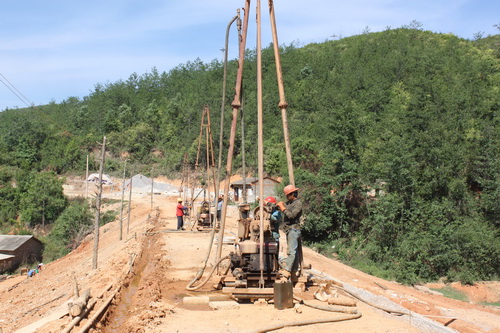

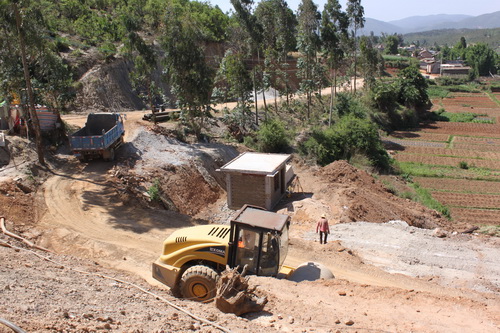

安寧市水務局到我司水工部監理的八街四水庫視察
安寧市水務局到我司水工部監理的八街四水庫視察
2015年5月30日安寧市水務局建管科鄒工和安寧市水利工程建設質量監督站懂工到我司水工部監理的八街相水水庫、石雞水庫、大箐水庫、車木河水庫除險加固等四個工程進行視察。項目總監代表邵成向鄒工和懂工介紹了工程目前施工進展情況,下階段的工程部署以及監理在施工過程中質量把關、安全控制等管理措施。鄒工和懂工巡視完四水庫后指出,施工人員的用電安全、人員安全要高度重視,現場的質量一定要保證,并強調進度的控制要到位爭取在雨水來臨之前完成工程的竣工。
相連水庫
一、相連水庫
1、項目名稱:安寧市相連水庫除險加固工程
2、工程項目參建單位
(1)、業主單位:安寧市?。ǘ┬筒‰U(xiǎn)水庫除險加固工程建設管理局
(2)、設計單位:玉溪市紅塔區水利水電勘測設計隊
(3)、監理單位:云南盛翔工程建設監理咨詢有限公司
(4)、施工單位:云南金沙江建設工程有限公司
(5)、質量監督機構:安寧市水利工程建設質量監督站
3、工程項目組成
針對水庫樞紐建筑物大壩、溢洪道存在的病害,本次除險加固對上游壩坡進行削坡找平后,鋪設混凝土預制防浪板,對下游壩坡進行培厚、新建排水棱體;對壩體、壩基和兩壩肩進行防滲處理;對輸水涵進行內襯處理并延長;新建管理房;對溢洪道進行襯砌;設置大壩滲流及位移觀測設施和水情監測設施等。
4、工程概況
相連水庫位于安寧市八街街道辦事處相連村委會相連村,距離八街街道辦事處15km,距安寧市53km,地理位置東經102°17′59″,北緯24°37′56″,屬于長江流域金沙江水系普渡河三級支流。相連水庫興建于1958年,水庫至相連水庫區間控制徑流面積為0.8km2,壩址以上河道主河道長1.22km,平均坡降157‰。整個河流域成帶狀,河谷呈U型,具有顯著的山區河流特征。水庫壩型為均質土壩,最大壩高15.3m,總庫容14.5萬m3
5、項目進展情況
工程自開工至今現已完成前后壩坡清挖、后壩坡風化料碾壓回填、倒濾體支砌、阻滑墻澆筑、涵管進口處理、涵管內襯、涵管外包混凝土澆筑、閘閥更換、閘房建設、防浪板鋪設已完成2/3、帷幕灌漿已完成Ⅰ系和Ⅱ系孔施工。
6、完成工程量
完成前后壩坡表層清挖2200m3,后壩風化料回填4400m3,防浪板鋪設160m3,防浪板砂墊層300m3,阻滑墻澆筑50m3,倒濾體干砌石支砌550m3,倒濾體墊層70m3,大壩帷幕灌漿造孔進尺1130米,灌漿進尺1100米,輸水涵C15混凝土澆筑33m3,C20混凝土澆筑31m3,C25混凝土澆筑8m3,鋼筋制安1.1T,閘閥建設20㎡,DN350閘閥更換2臺、DN250閘閥更換2臺,DN300PE管安裝72米。完成工程投資約100萬元,完成金額占合同價款的59%。
石雞水庫
二、石雞水庫
1、項目名稱:安寧市石雞水庫除險加固工程
2、工程項目參建單位
(1)、業主單位:安寧市?。ǘ┬筒‰U(xiǎn)水庫除險加固工程建設管理局
(2)、設計單位:玉溪市紅塔區水利水電勘測設計隊
(3)、監理單位:云南盛翔工程建設監理咨詢有限公司
(4)、施工單位:陜西省信德工程建設公司
(5)、質量監督機構:安寧市水利工程建設質量監督站
3、工程項目組成
針對水庫樞紐建筑物大壩、溢洪道存在的病害,本次除險加固找平壩頂,鋪設混凝土預制塊防浪板,培厚下游壩體,對壩體、壩基和兩壩肩進行防滲處理,新建管理房、閘房,對溢洪道進行改建,將洪水安全引入下游河道。
4、工程概況
石雞水庫位于安寧市八街街道辦事處一六村委會石雞村,距離八街街道辦事處13km,距安寧市42km,地理位置東經102°18′57″,北緯24°32′45″,屬于長江流域金沙江水系普渡河三級支流。
石雞水庫興建于1958年,水庫至石雞水庫區間控制徑流面積為6.2km2,壩址以上河道主河道長1.53km,平均坡降39.6‰。整個河流域成帶狀,河谷呈V型,具有顯著的山區河流特征。水庫壩型為均質土壩,最大壩高13.3m,總庫容52萬m3,為小(二)型蓄水工程,灌溉面積840畝。
5、項目進展情況
工程自開工至今現已完成前后壩坡清挖、后壩坡風化料碾壓回填完成1/4、完成倒濾體支砌、阻滑墻澆筑、涵管外包混凝土澆筑、閘閥更換、閘房建設、防浪板鋪設已完成1/3、帷幕灌漿已完成Ⅰ系施工、溢洪道澆筑完成90米。
6、完成工程量
完成前后壩坡表層清挖3100m3,后壩風化料回填1000m3,防浪板鋪設35m3,防浪板砂墊層70m3,阻滑墻澆筑45m3,倒濾體干砌石支砌650m3,倒濾體墊層250m3,大壩帷幕灌漿造孔進尺450米,灌漿進尺430米,輸水涵C15混凝土澆筑33m3,C25混凝土澆筑8m3,鋼筋制安1.1T,閘閥建設20㎡,DN300閘閥更換2臺、DN250閘閥更換1臺,DN300鋼管安裝3T,溢洪道土方開挖2600m3,鋼筋制安25T,C25混凝土澆筑230m3,C15混凝土澆筑42m3。完成工程投資約73萬元,完成金額占合同價款的38%。
大箐水庫
三、大箐水庫
1、項目名稱:安寧市大箐水庫除險加固工程
2、工程項目參建單位
(1)、業主單位:安寧市?。ǘ┬筒‰U(xiǎn)水庫除險加固工程建設管理局
(2)、設計單位:臨滄市臨翔區水利水電勘察設計隊
(3)、監理單位:云南盛翔工程建設監理咨詢有限公司
(4)、施工單位:施甸縣建筑工程有限公司
(5)、質量監督機構:安寧市水利工程建設質量監督站
3、工程項目組成
根據樞紐工程主要建筑物存在的病害及工程投資控制,本次除險加固設計(1)大壩加固主要是對上游壩坡整形,采用砼預制塊護坡,加設防浪墻,找平加固壩頂,下游壩坡培厚、增設排水棱體,并對壩體、壩體與壩基結合部進行防滲處理;砍處壩坡上樹木;(2)對輸水涵管進行加固,重建進口明渠,更換已經銹蝕嚴重的閘閥,增設檢修閘、伸縮節、重建啟閉室,進行補強灌漿處理;延長涵管出口;(3)新建溢洪道。(4)完善大壩觀測設施。
4、工程概況
安寧市八街大箐水庫位于安寧市八街鄉境內大營村韭菜沖小組,距離八街街道辦事處15km,距安寧市53km,有公路通達韭菜沖村,為等處鄉村土路,水庫距韭菜沖村約5km,為鄉間小路,汽車可通至水庫大壩前約300m,交通沿屬不便,部分路段需要整修。水庫大壩地理位置東經102°21′46″,北緯24°33′25″,屬于長江流域金沙江水系普渡河三級支流。
大箐水庫興建于1975年,壩體為土壩,壩頂高程2094.6~2095.76m,平均壩頂高程2095.18m,壩頂長92m,壩頂寬0.5-2.5m,壩高27.2m,總庫容約達10萬m3。水庫樞紐工程由大壩和引水涵管組成。
水庫原設計總庫容10萬m3,本次根據2009年9月實測地形圖復核總庫容為10m3,與原設計庫容基本一致。
5、項目進展情況
工程自開工至今現已完成前后壩坡清挖、正在進行后壩坡風化料碾壓回填、完成倒濾體支砌、溢洪道基礎開挖、防浪板預制完成80m3。
6、完成工程量
完成前后壩坡表層清挖6000m3,后壩風化料回填1000m3,防浪板預制80m3,倒濾體干砌石支砌650m3,倒濾體反濾料680m3,溢洪道基礎開挖1100m3。完成工程投資約32萬元,完成金額占合同價款的17.8%。
車木河水庫
四、車木河水庫
1、項目名稱:安寧市車木河水庫應急除險工程
2、工程項目參建單位
(1)、業主單位:安寧市水利管理所
(2)、設計單位:云南省水利水電勘測設計研究院
(3)、監理單位:云南盛翔工程建設監理咨詢有限公司
(4)、施工單位:云南中盛建筑工程有限公司
(5)、質量監督機構:安寧市水利工程建設質量監督站
3、工程項目組成
根據相連水庫大壩安全評價結論,本次除險加固對上游拆除防浪墻重建,對上游壩坡塌陷土方挖除重新填筑,加高防滲墻,對輸水隧洞底板進行修復處理等。
4、工程概況
安寧市車木河水庫始建于1958年,水庫樞紐建筑物主要由主壩、副壩、溢洪道、輸水隧洞、輸水中涵組成。加固擴建后水庫設計總庫容為4840萬m3,興利庫容3590萬m3,控制灌溉面積6.95萬畝。主壩高29.8m,壩頂高程1951.3m,防浪墻高1m,壩頂寬6.0m,主壩軸線長225.94m,上游壩坡坡比為1:2.4、1:2.59,為混凝土預制塊護坡。
5、項目進展情況
工程自開工至今現已完成前壩坡清挖、完成前壩坡粘土料碾壓回填、完成防浪板及防浪墻拆除,正在進行防浪板鋪設。
6、完成工程量
完成前壩坡表層清挖4300m3,前壩坡粘土料4300m3,防浪板預制110m3,防浪板拆除4600㎡,防浪板鋪設35m3。完成工程投資約40萬元,完成金額占合同價款的21%。
